Cet ouvrage s’inscrit pleinement dans la stratégie de développement des activités hydroélectriques de CNR au-delà du fleuve Rhône et représente pour l’Isère un nouvel actif de production d’énergie verte pour accélérer la transition énergétique du territoire. Il s’étend sur 3 communes en Isère

  • Huez (alt.1456 m) où se situe la prise d’eau,
  • La Garde-en-Oisans, traversée par le chemin d’eau, entièrement souterrain sur 3 660 m de long,
  • Le Bourg d’Oisans (alt.721 m) où est implantée la centrale.

L’aménagement a été conçu dans un souci constant d’équilibre entre la valorisation économique, le respect de la biodiversité, et la prise en compte d’un environnement montagnard sensible.

Légende de la photo : zone de dépôt des 44 000 m³ de matériaux excavés.

Zone de dépôt des 44 000 m3 de matériaux excavés
Vue d’ensemble des ouvrages et de leur localisation

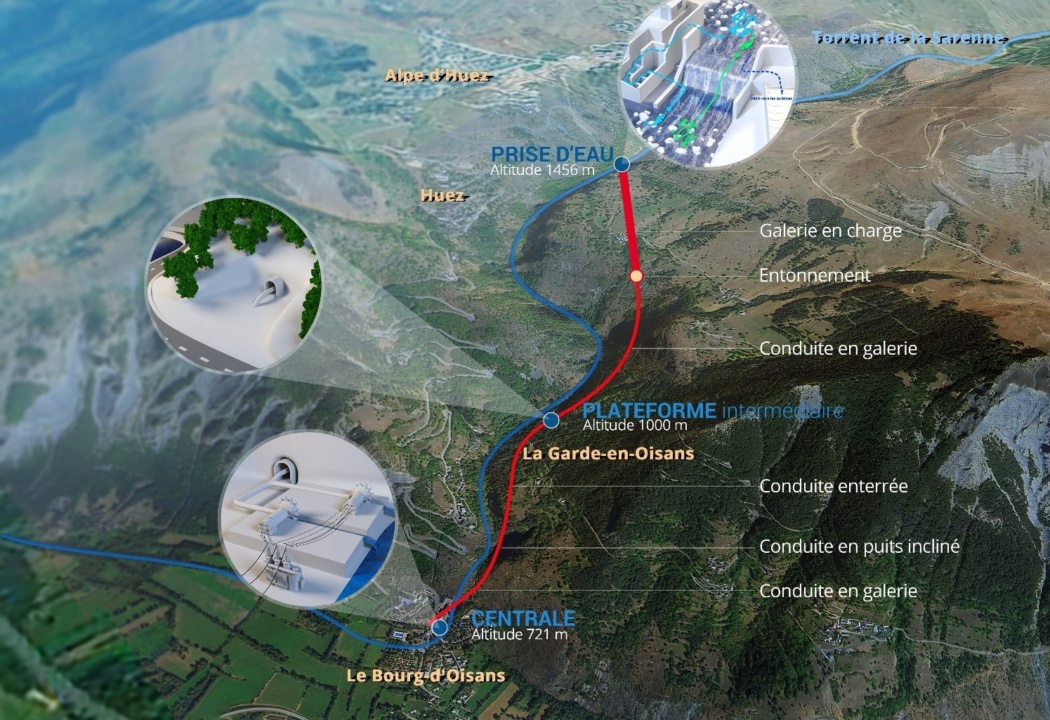

Coupe représentant le profil en long du chemin d’eau entre la prise d’eau et la centrale

La prise d’eau

Située à Huez à 1 456 m d’altitude, elle comporte :

  • un seuil de prise d’eau équipé d’une grille fine pour prélever le débit à turbiner et permettre également la dévalaison des poissons
  • un dessableur pour permettre de décanter les matériaux abrasifs du torrent avant d’entrer dans les conduites forcées
  • une vanne de dégravement pour assurer le transit sédimentaire
  • une passe à poissons de 12 bassins successifs, pour garantir la continuité piscicole, et faire transiter le débit réservé de 120 l/s.

Le chemin d’eau

Le chemin d’eau mesure 3 660 m de long. Il est entièrement souterrain ou enterré, de façon à préserver le paysage montagnard de l’Oisans. Il est constitué de plusieurs tronçons successifs entre la prise d’eau et les turbines :

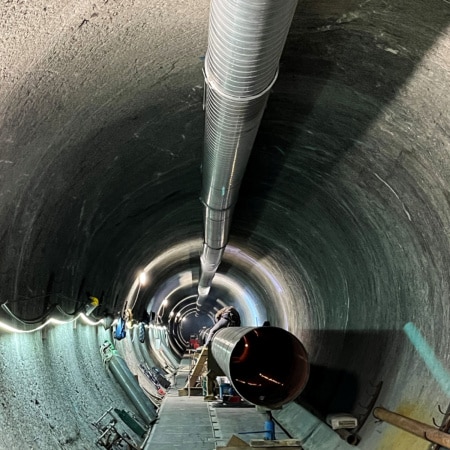

  • une galerie principale de 4.20 m de diamètre excavée par un tunnelier ayant creusé dans la roche dure du massif de l’Oisans sur une longueur de 2.3 km et avec une pente extrême de 22 %, puis équipée de conduites forcées de diamètre 900 mm.
  • 380 m de linéaire de conduites forcées enterrées à 80 cm sur un lit de sable
  • un puit incliné à 45° réalisé avec la technique du raise-boring, d’un diamètre de 1.8 m sur une longueur 350 m, dans lequel a été introduite la conduite forcée de 800 mm de diamètre.
  • une galerie existante horizontale de 500 m de long, datant du début des années 1980, équipée d’une conduite forcée de diamètre 800 mm, aboutissant dans la centrale.

Les matériaux excavés ont été traités dans le périmètre du projet, et déposés à quelques mètres de leur lieu d’extraction sur un talus de dépôt aménagé à cet effet puis végétalisé par des espèces locales.

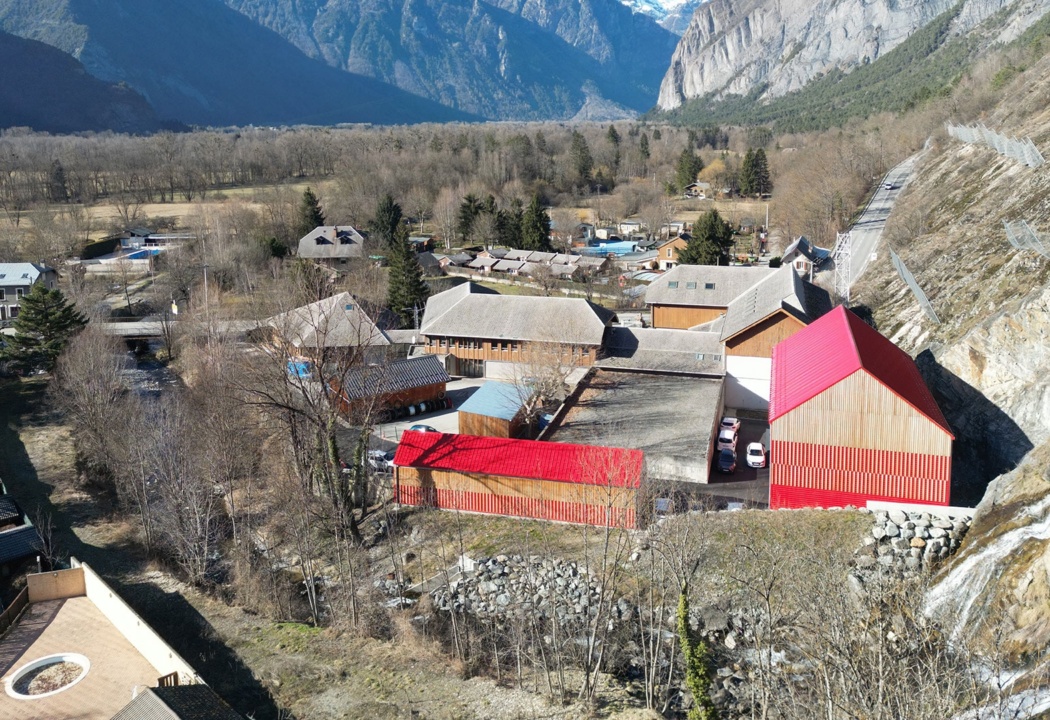

La centrale de Bourg d’Oisans

Située à Bourg d’Oisans à 721 m d’altitude, elle est composée de deux bâtiments :

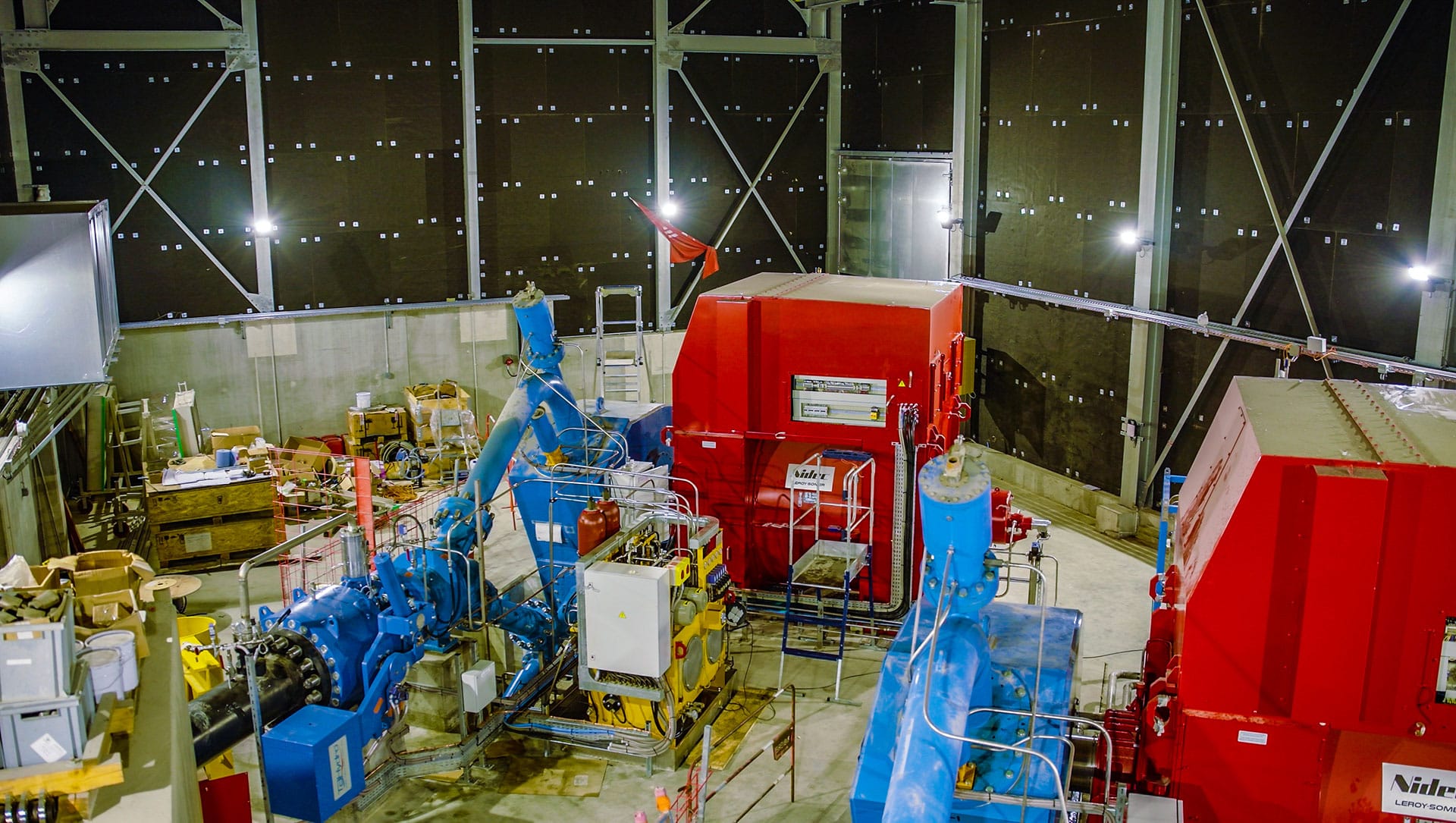

  • le bâtiment principal abritant les deux turbines Pelton de 5,5 MW chacune,  une salle regroupant les automatismes de conduite, et une salle de contrôle commande ;
  • le bâtiment du poste d’évacuation d’énergie hébergeant les deux transformateurs et postes Haute Tension.

L’ensemble des ouvrages est télé-exploité avec des visites régulières de l’ensemble des équipements.

Les travaux se sont déroulés de mars 2021 à septembre 2024, pour un montant de 50 M€ (valeur  2025).

La conception et le suivi des travaux ont été confiés à : BG ingénieurs Conseils (fusionné avec WSP en 2024).

Les partenaires industriels ayant contribué à la réalisation de ce nouvel aménagement sont :

Centrale hydroélectrique de la Sarenne Durée : 3:45 min

Inauguration de la centrale hydroélectrique de la Sarenne Durée : 1:57 min

Téléchargements

  • Petite centrale hydroélectrique de la Sarenne : un pas supplémentaire vers la transition écologique

    PDF – 829 ko Télécharger
  • Communiqué de presse sur l’inauguration de la centrale Sarenne

    PDF – 3.5 Mo Télécharger
  • Communiqué de presse sur le démarrage du chantier Sarenne

    PDF – 2 Mo Télécharger
  • Centrale hydroélectrique de la Sarenne : un nouvel aménagement en faveur de la transition écologique
